Linia aeriană de înaltă tensiune Vulcănești–Chișinău, tot mai aproape de finalizare

Kilometri de cabluri și mai bine de jumătate din numărul de stâlpi, necesari pentru ca linia electrică aeriană (LEA) Vulcănești–Chișinău să fie funcțională, au fost instalați. În acest fel, proiectul de construcție a liniei care va asigura securitatea energetică a țării este realizat în proporție de aproximativ 76%, transmite Ministerul Energiei.
Potrivit autorităților, au fost deja realizate 462 de fundații pentru stâlpi din totalul de 507, ceea ce înseamnă un progres de 91%. Au fost asamblați 334 de piloni și ridicați 274, adică peste jumătate din numărul total prevăzut. De asemenea, cablurile electrice au fost întinse pe o lungime de peste 12 kilometri din totalul de 157 de kilometri, ceea ce înseamnă primele 5% din linie.

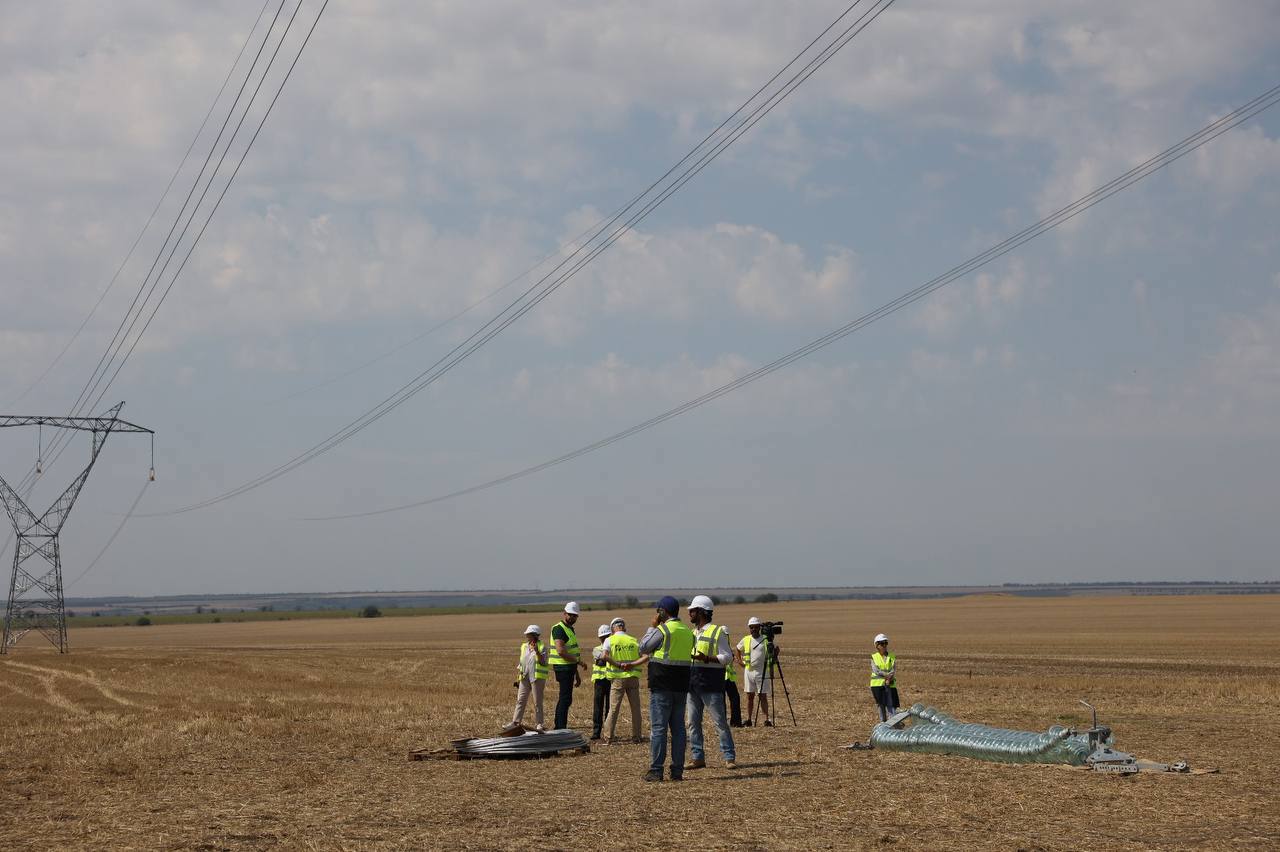

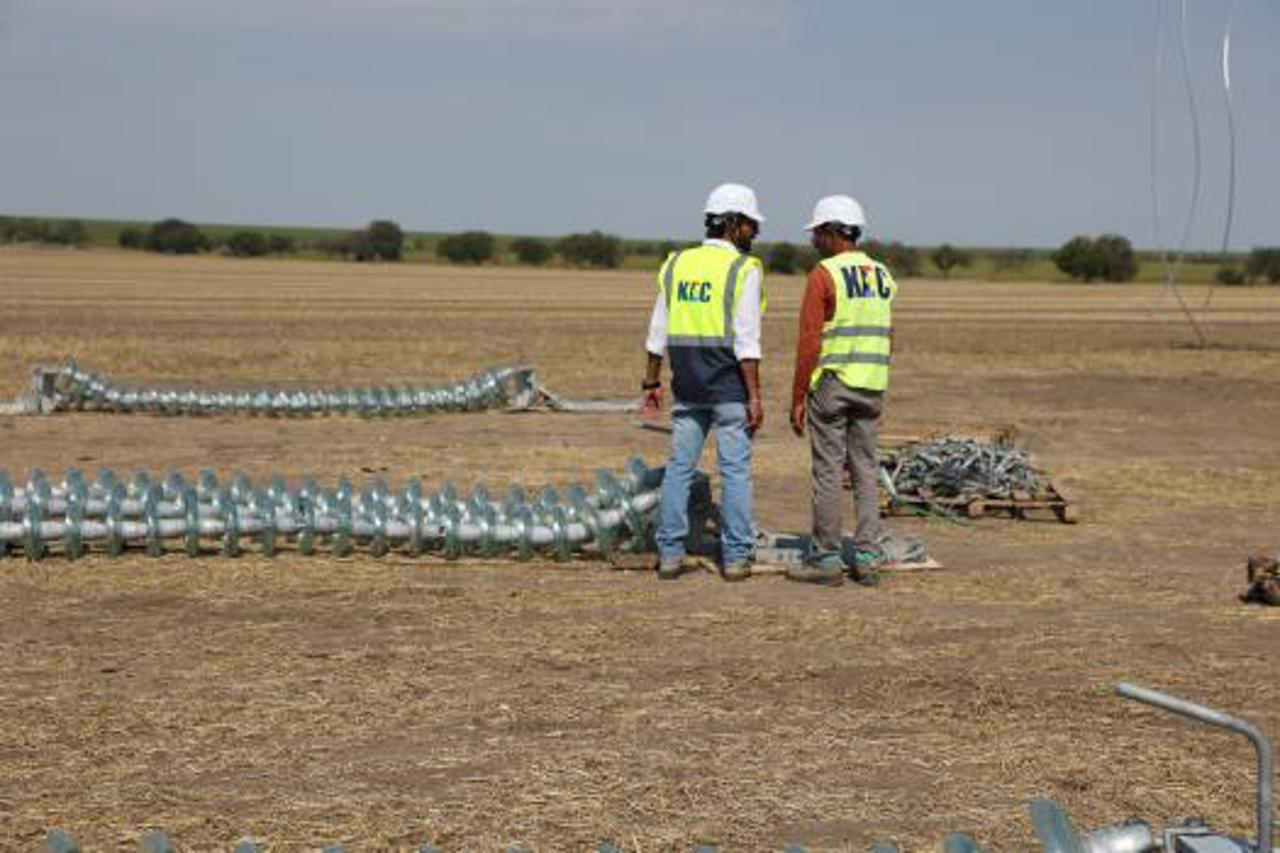

Șantierul de construcție a fost inspectat de ministrul Energiei, Dorin Junghietu. Demnitarul susține că datorită LEA Vulcănești-Chișinău, va fi eliminată vulnerabilitatea față de centrala de la Cuciurgan.
„Această linie electrică de înaltă tensiune va permite Republicii Moldova să se conecteze stabil și sigur la rețeaua electrică europeană prin România”, a menționat Dorin Junghietu.


Lucrările de construcție a LEA Vulcănești-Chișinău au început în aprilie 2024 și sunt parte a Proiectului de Dezvoltare a Sistemului Electroenergetic, finanțat de Grupul Băncii Mondiale. Valoarea acestuia este de 61 mln euro, dintre care circa 27 mln euro sunt pentru construcția Liniei.
Linia Electrică Aeriană de 400 kV va avea o lungime de 157 de kilometri.
Astfel, peste 500 de piloni și 1500 de kilometri de conductoare vor face o legătură strategică dintre sud și centru prin intersectarea a opt raioane și 35 de localități.
În funcție de regimul sistemului electroenergetic, linia va putea asigura tranzitul unui flux de până la 630 MVA de putere, ceea ce ar putea satisface necesitatea a 50% din consumul de energie în perioada de consum maxim.
Termenul de finalizare a proiectului rămâne stabilit pentru luna decembrie 2025.
